К вопросу о подключении жилого дома к сетям газораспределения

Верховный суд РФ подтвердил недопустимость навязывания невыгодных условий при подключении жилого дома к газу

27-04-2016 | 14:56

20 апреля текущего (2016г.) года Верховный суд Российской Федерации оставил в силе решение Арбитражного суда Центрального округа об отказе в удовлетворении требований ОАО «Газпром газораспределение Воронеж» о признании частично недействительным предупреждения Управления Федеральной антимонопольной службы по Воронежской области от 15 сентября 2014 года.

Напомним, ранее, 1 сентября 2014 года, в Управление поступило заявление гражданина на действия ОАО «Газпром газораспределение Воронеж», выразившиеся в необоснованном навязывании ему невыгодных для него условий договора подключения (технологического присоединения) жилого дома.

По результатам рассмотрения заявления Управление установило, что ОАО «Газпром газораспределение Воронеж» необоснованно навязывает гражданину при заключении договора подключения (технологического присоединении) жилого дома к газораспределительной сети ОАО «Газпром газораспределение Воронеж» невыгодные для него условия. А именно: о выполнении заявителем проектных работ по созданию сети газопотребления; о порядке внесения платы за подключение; требования, содержащиеся в технических условиях, связанные с необходимостью согласования точки подключения с ОАО «Газпром газораспределение Воронеж» и ОАО «Газпром газораспределение Воронеж» в с. Новая Усмань. Такие условия проекта договора подключения и технических условий являются экономически и технологически необоснованными и прямо не предусмотрены действующим законодательством, в том числе ч. 3 ст. 48 Градостроительного кодекса РФ, а также Правилами подключения (технологического присоединения) объектов капитального строительства к сетям газораспределения, утвержденных постановлением Правительства Российской Федерации от 30.12.2013 № 1314. В связи с этим, в действиях ОАО «Газпром газораспределении Воронеж» были установлены признаки нарушения антимонопольного законодательства, предусмотренные пунктом 3 части 1 статьи 10 ФЗ «О защите конкуренции»). На основании изложенного ОАО «Газпром газораспределение Воронеж» Управление выдало предупреждение о прекращении действий, которые содержат признаки нарушения антимонопольного законодательства, путем приведения договора подключения в соответствии с положениями действующего законодательства.

ОАО «Газпром газораспределение Воронеж» пыталось частично оспорить предупреждение Воронежского УФАС России.

17 марта 2015 года Арбитражный суд Воронежской области признал предупреждение антимонопольного органа от 15.09.2014 г. незаконным и отменил его. Затем Девятнадцатый арбитражный апелляционный суд оставил решение Арбитражного суда Воронежской области без изменений.

Однако, арбитражный суд Центрального округа отменил решения судов первой и апелляционной инстанции и принял по делу новый судебный акт об отказе в удовлетворении требований ОАО «Газпром газораспределение Воронеж» о признании частично недействительным предупреждения Воронежского УФАС России.

Верховный суд Российской Федерации поставил точку в этом деле, отказав ОАО «Газпром газораспределение Воронеж» в передаче кассационной жалобы для рассмотрения.
  • +36
  • 27 марта 2017, 13:49
  • simnn1968

Комментарии (63)

RSS свернуть / развернуть
+
+1
ОАО «Газпром газораспределение Воронеж» необоснованно навязывает гражданину при заключении договора подключения (технологического присоединении) жилого дома к газораспределительной сети ОАО «Газпром газораспределение Воронеж» невыгодные для него условия
Воронежский вариант ОАО «Сочигоргаз»… аппетиты такие же неумеренные…
avatar

Yabeda

  • 27 марта 2017, 14:46
+
Давно известно, что требовать проект незаконно. Но без этого проекта не включат газ. Круговорот денег в природе…
avatar

1104

  • 27 марта 2017, 16:18
+
А может есть какие-нибудь способы «дожать» монополиста?
avatar

simnn1968

  • 27 марта 2017, 16:22
+
Дожать-то можно. Только кто хочет без газа остаться? Я одному товарищу, который согласует/подключает в горгазе, сказала, что проект не нужен, так он пропал и ни разу потом трубку не брал. Пришлось 25 тысяч за проект отдавать.
avatar

1104

  • 27 марта 2017, 16:31
+
дело в том что надо требовать а это фас и суд никто этого не хочет вот и получается что людям легче 25 тр отдать…
avatar

zajavitel

  • 27 марта 2017, 20:30


+
Я ходила. Уже 4 месяца от них ответа добиться не могу. Пришлось в «верхнюю» ФАС жалобу писать за бездействие. Опять ждем-с. Кто хочет принять участие в эксперименте вместе со мной?
avatar

simnn1968

  • 28 марта 2017, 09:09
+
Я буду газ подключать наверное но позже…
Но ситуация там…
avatar

zajavitel

  • 28 марта 2017, 10:03
+
да, с электросетями было проще
avatar

simnn1968

  • 28 марта 2017, 10:26
+
у вас просто был не сложный случай…
avatar

zajavitel

  • 28 марта 2017, 12:23
+
откуда вы знаете? ))) Через ФАС.
avatar

simnn1968

  • 29 марта 2017, 12:03
+
Да сейчас недавно был случай УФАС все никак не могла составить протокол отсрачивала рассмотрение и я думаю неспроста это)))))
avatar

zajavitel

  • 29 марта 2017, 12:47
+
Вчера получила ответ из министерства ТЭК и ЖКХ Краснодарского кр., где на 6 страницах они расписывают необходимость наличия проекта газификации частного дома. Не получается прицепить файл, кому интересно — могу скинуть на почту.
avatar

simnn1968

  • 29 марта 2017, 12:05
+
киньте мне я вам кину JPEG файлы страниц или сюда коментом ваши данные затру… zajavitelsochi@yandex.ru
avatar

zajavitel

  • 29 марта 2017, 12:49
+
+1
ну если газ нужен, то идешь и все делаешь, как они требуют… и что характерно стоимость проекта не сопоставима с трассой и оборудованием. имхо.
avatar

Tihii

  • 27 марта 2017, 18:25
+
+1
Стоимость проекта 27 кило рублей. Стоимость работ и материалов 110 Кило рублей. Так это РАБОТА и материалы — а не распечатка листов бумаги.
avatar

Iya

  • 27 марта 2017, 19:41
+
конкретно на 2009 год:
проект 12 тыр
котел 80 тыр
трасса 100 тыр.
хочется повоевать… да ради бога… кому что нравится.
avatar

Tihii

  • 27 марта 2017, 19:44
+
+2
Я уже провел. За проект заплатил, так как хотелось встретить зиму с газом. Но это чистой воды обман. Как и заключение договора на обслуживание. Об этом надо трубить во все трубы.
avatar

Iya

  • 27 марта 2017, 19:55
+
ладно трубить… вы вот скажите вы заключили договор с горгазом на обслуживание вашего котла?
avatar

Tihii

  • 27 марта 2017, 19:58


+
+2
Горгаз не имеет права обслуживать мой котел.
avatar

Iya

  • 27 марта 2017, 20:16
+
я думаю у вас BAXI ))
avatar

Tihii

  • 27 марта 2017, 20:29
+
+1
Нет- будерус. Гораздо не будет чистить котел. А в чем тогда заключается «обслуживание» за 10500 на 3 года???
avatar

Iya

  • 28 марта 2017, 07:10
+
в том что вы отдадите им деньги…
avatar

zajavitel

  • 29 марта 2017, 12:53
+
трасса — это та, которая в границах вашего участка?
avatar

simnn1968

  • 28 марта 2017, 09:11
+
в моем случае это от места подключения до участка.
avatar

Tihii

  • 28 марта 2017, 10:17
+
А по времени это мероприятие сколько у вас заняло?
avatar

simnn1968

  • 28 марта 2017, 11:21
+
когда башляешь все быстро
avatar

zajavitel

  • 28 марта 2017, 12:22
+
да… когда нужен результат, а не шашечки, то быстро.
avatar

Tihii

  • 28 марта 2017, 12:33
+
так можно и газгольдер зарыть…
avatar

zajavitel

  • 28 марта 2017, 16:07
+
Весь вопрос в том, что эти деньги платить ни к чему, есть документы, регламент, в конце концов. Но сильно умные и жадные придумали собирать с каждого за этот проект. Ну а че? 25000 с человека, а сколько их? Не пропадать же добру, пока есть глупцы. Как там это у Алисы было: пока есть дураки на свете…
avatar

1104

  • 27 марта 2017, 18:34
+
вы подключались… или так теоретически рассуждаете??
avatar

Tihii

  • 27 марта 2017, 19:19
+
+2
Теоретически один проект на тысячи домов, а стоимость как индивидуального
avatar

rijaya

  • 27 марта 2017, 19:32
+
вы землю оформляли в собственность в 2003-2010 годах?
avatar

Tihii

  • 27 марта 2017, 19:45
+
Мы в 2002.
avatar

1104

  • 27 марта 2017, 20:47
+
кучу работ наверно делали… а из них половина не нужна была… но вы платили и заказывали.
avatar

Tihii

  • 27 марта 2017, 20:49
+
+1
Да, подключились, если вас именно это интересует. 25 проект никому не сдался, оплачен. Остальное 230. Мало? Ладно, кто работает и имеет, тот заплатит, а рядом пенсионеры, им что делать? 3 месяца ничего не есть, чтоб за ненужный проект заплатить? Я понимаю, работа и материалы. Проект для частного домовладения не нужен по регламенту. Читали?
avatar

1104

  • 27 марта 2017, 20:46
+
+2
ну вот почему имеет тратит как будто у кого то деньги лишние есть…
Кстати вы про разделение обязанностей по границе участка знаете?
А про 200м за 35тр
avatar

zajavitel

  • 27 марта 2017, 22:14
+
+2
Вопрос в том пока не буду требовать закон будут платить требовать это время а многим легче заплатить, и вот тут монополист ищет ту грань где заплатят или судиться будут…
avatar

zajavitel

  • 27 марта 2017, 20:33
+
для меня заплаченная сумма была меньшим злом, чем пожженные нервы…
avatar

Tihii

  • 27 марта 2017, 20:40
+
ну дак если как сейчас норма есть до 200м -35тр тут тоже своеобразный ценз надо треебуй нет сам строй так?
avatar

zajavitel

  • 27 марта 2017, 22:07
+
Да вот же, мы и платим за свои нервы, а кто-то на эти «нервы» детей кормит и дома рассказывает не то, как он нас облапошил, а то, что он их заработал. Неприятно и не по закону. Но что делать.
avatar

1104

  • 27 марта 2017, 22:37
+
+2
И получается что люди сами несут типа не та сумма чтоб ы воевать, а в итоге монополисты просто берут кличеством…
avatar

zajavitel

  • 28 марта 2017, 00:05
+
+1
Вопрос еще в другом. Когда начинаешь требовать — все «служки» этого монстра растворяются в небытие. К Рудневу — не зайдешь, в проектный отдел — не попадешь, к юристам — тоже. Все на кодовых замках, все сразу отсутствуют. разговаривать просто не с кем.
avatar

simnn1968

  • 28 марта 2017, 09:13
+
+1
тогда просто досудебку и в суд а заодно и в уфас…
avatar

zajavitel

  • 28 марта 2017, 10:01
+
И прощай газ. На это же и рассчитано, в принципе.
avatar

1104

  • 28 марта 2017, 15:26
+
Ну вот обратно к вопросу а стоит ли оно того…
avatar

zajavitel

  • 28 марта 2017, 16:06
+
тут главное не превратится в рыцаря печального образа сервантеса…
avatar

Tihii

  • 28 марта 2017, 16:27
+
+1
у вас ответ один навсе деньги продолжайте раздавать ва никто не мешает…
avatar

zajavitel

  • 28 марта 2017, 17:01
+
и вы хотите тут сказать, что ни разу и никому????
avatar

Tihii

  • 28 марта 2017, 17:26
+
+1
неа)Ибо все надо делать по закону…
avatar

zajavitel

  • 28 марта 2017, 17:29
+
ну, значит вопрос не стоял… или что вероятнее за вас все решают.
avatar

Tihii

  • 28 марта 2017, 17:32
+
+1
Не нарывайтесь на комплементы…
avatar

zajavitel

  • 28 марта 2017, 21:34
+

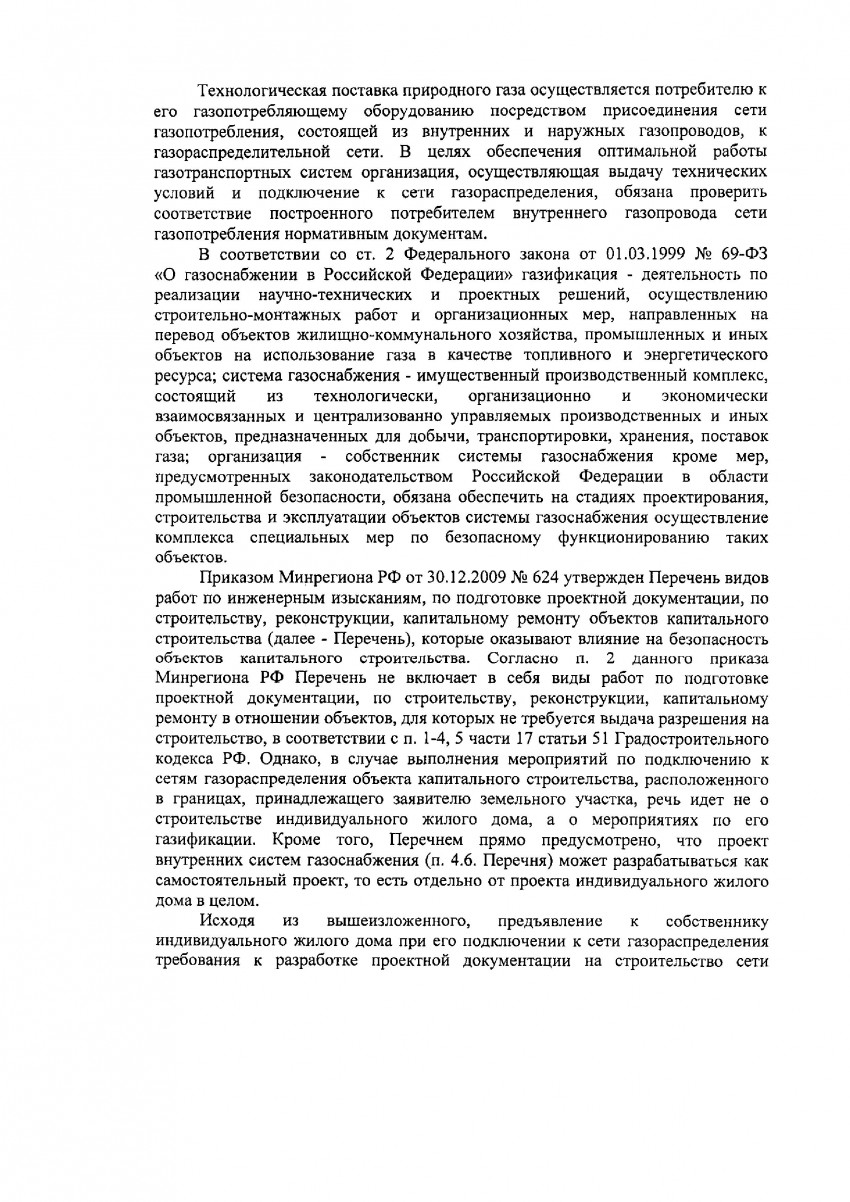

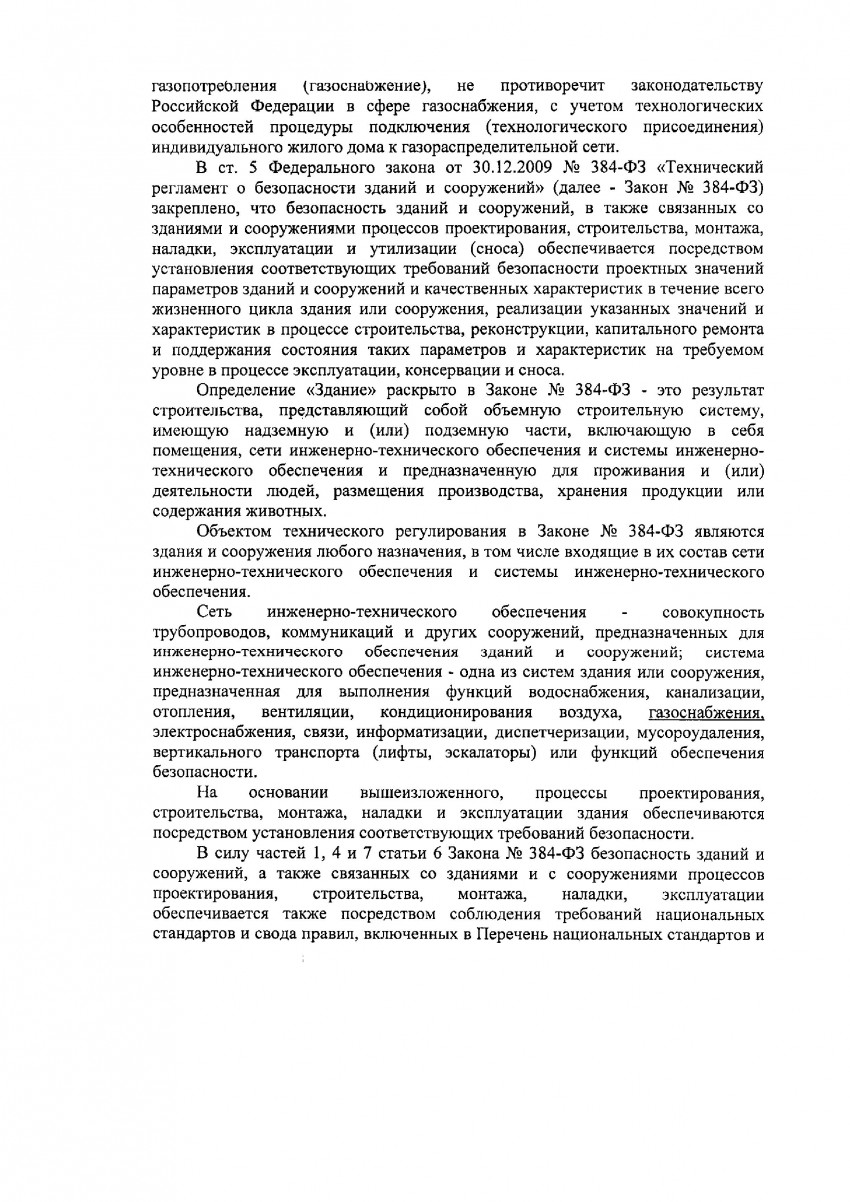

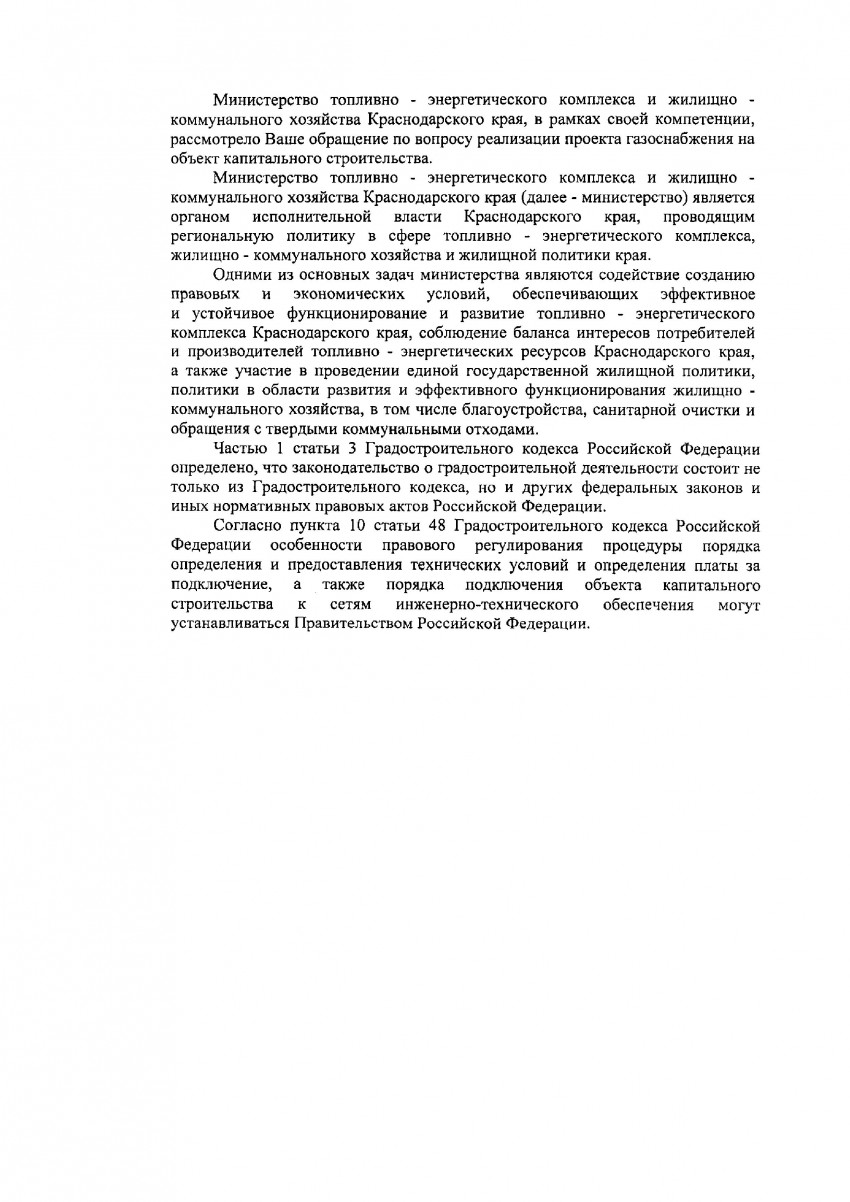

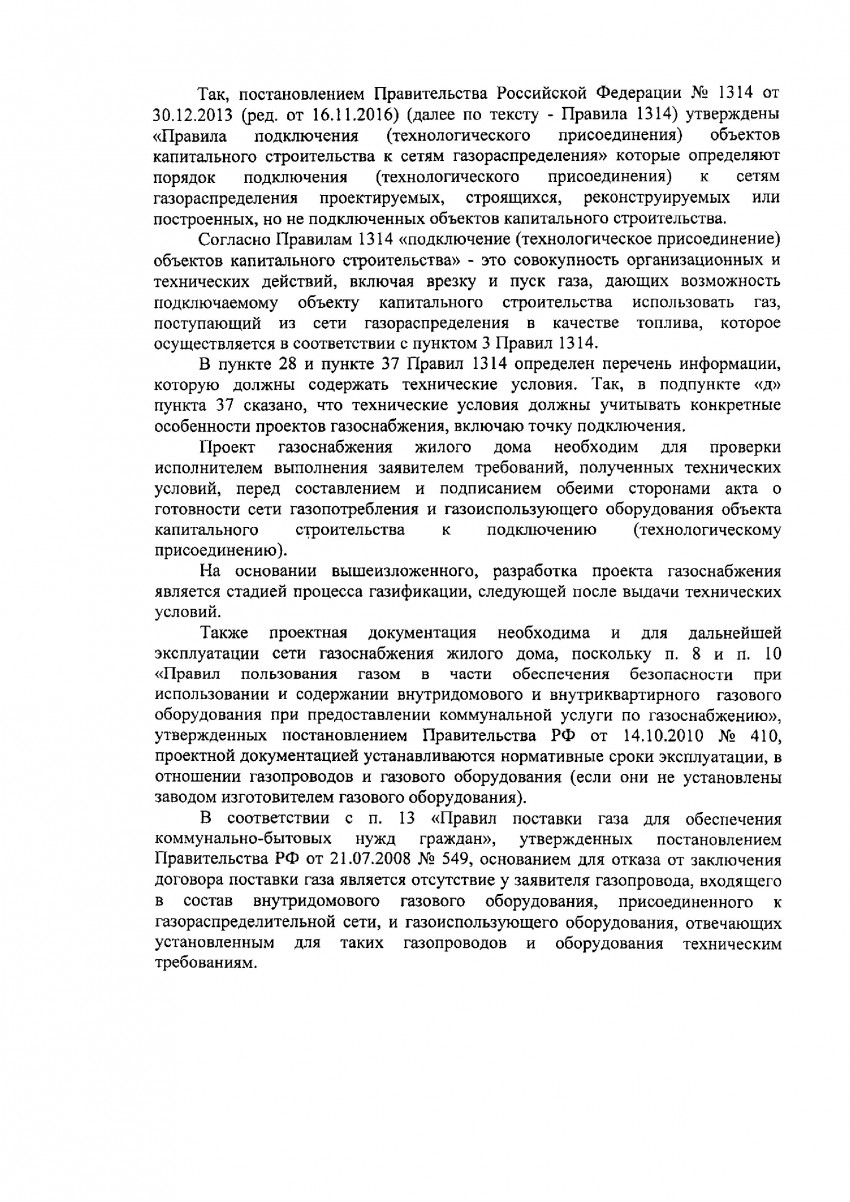

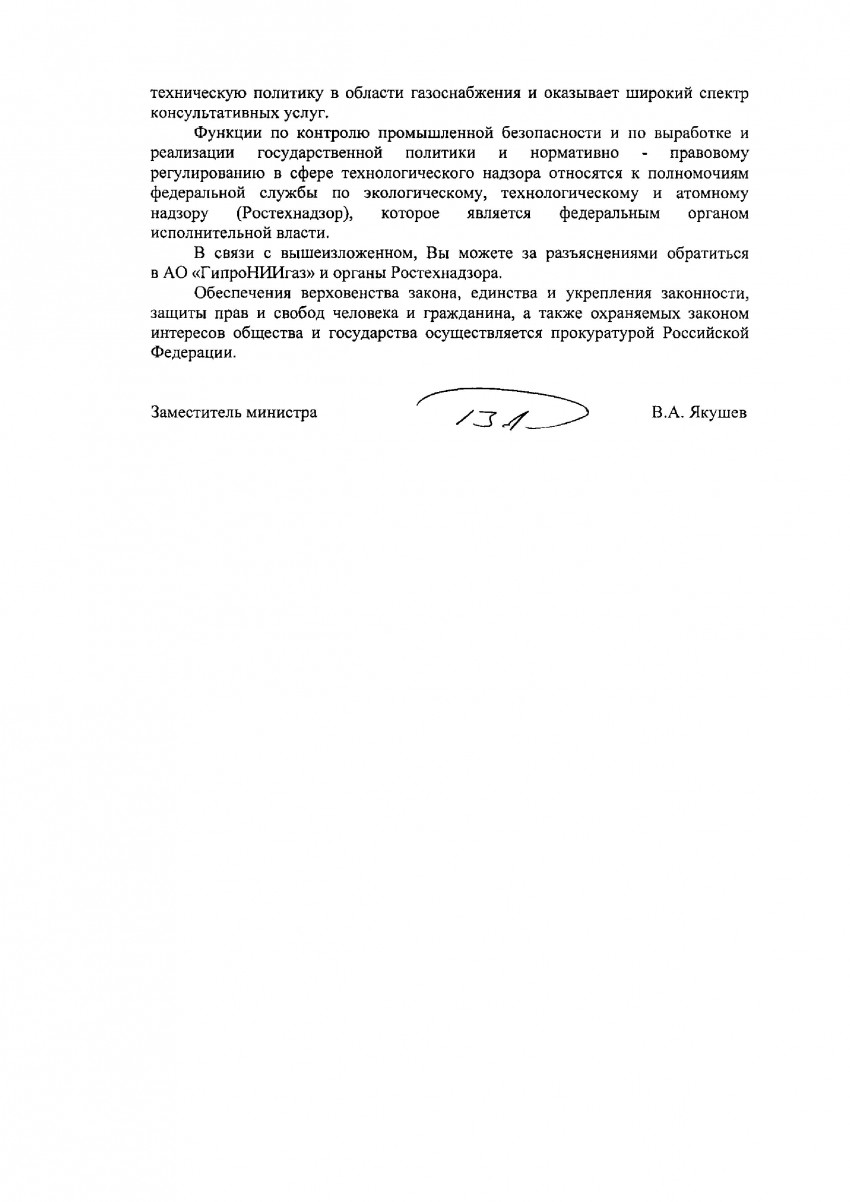

По просьбе Сим Сим выкладываю на обозрение Ответ ТЭК КК по вопросу проекта газоснабжения, такое ощущение, что ТЭК работает на горгаз А не на граждан…

avatar

zajavitel

  • 29 марта 2017, 21:14
+
такое ощущение, что ТЭК работает на горгаз А не на граждан
Однозначно!..
У меня в связи с их ответом несколько вопросов… жаль, времени не хватает этим заняться…
avatar

Yabeda

  • 30 марта 2017, 00:50
+
+1
Ну в край не видят товарищи ст 48.3 того же ГрК РФ
avatar

zajavitel

  • 30 марта 2017, 01:12
+
Интересно, а можно во дворе мини копию олимпийского факела поставить законно?
avatar

semendemon

  • 29 марта 2017, 21:24
+
ну написать что факел — это еду готовить и греться оборудовать его газ контролем…
avatar

zajavitel

  • 30 марта 2017, 01:16


+
Хочу обратить внимание форумчан на ГОСТ Р 54961-2012 из вышеназванного перечня в области стандартизации:
Пункт 6.2.2 предусматривает перечень документов, при наличии которых выдаётся разрешение на первичный пуск газа, в числе прочих присутствует акт проверки технического состояния дымоходов и вентиляционных каналов.

Облгазы обязаны соблюдать Техрегламент и зачастую требуют этот акт для разрешения на первичный пуск газа, ссылаясь на документ по стандартизации, который используется на добровольной основе.
avatar

semendemon

  • 29 марта 2017, 21:44
+
Без проекта «Межрегионгаз Краснодар» не подключит к городской сети. Кроме того, ни одна организация, осуществляющая монтажные работы, не возьмется их делать без этого же проекта. Газ — это все-таки не вода, можно такого настроить, что мама не горюй.
avatar

Makarosha

  • 29 марта 2017, 21:56
+
+1
Те от газа пожар будет по вашему сильнее чем от неисправной проводки?
Если нет то у вас на домовую проводку проект есть а мастер какой делал?
avatar

zajavitel

  • 30 марта 2017, 01:15
+
Я говорю именно про газ, рассказываю то, с чем столкнулась сама, и не сравниваю, что опаснее. В случае с газом, будет еще и взрыв, а не только пожар. И если от прокладки некачественной проводки вы себя никак не обезопасите, то при установке газового оборудования вас заставят сделать вентиляцию, и установят специальные датчики, которые в случае чрезвычайной ситуации заблокируют подачу газа и предотвратят пожар. В любом случае, я за безопасность.
avatar

Makarosha

  • 30 марта 2017, 22:37
+
Просто при проводке есть узо и прочее…
Ну да ладно а если у вас баллонный газ он при пожаре знаете как жахнет если балоны в помещении стоят…
Понятное дело что сигнализация это важная вещь но речь ведь о проекте как документе, ведь прописать сигнализацию можно просто в ТУ
Я за безопасность, но если на тот же свет нет проекта, на сантехнику нет, а как обычный водонагреватель взорвется без предохранительного клапана посмотрите на ютюбе…
И если проложить проводку обычным ввг да по дереву сечением 1.5 квадрата и запитать что по сильнее то я вас уверяю гореть будет так что…
Ведь вас не обязывают нанимать рабочих участвующих в СРО на воду или свет, газ в НПА на том же уровне но начинается…
avatar

zajavitel

  • 31 марта 2017, 00:37
+
+1
А кто-нибудь прокомментирует пункт 4 Правил подключения (технологического присоединения) объектов капитального строительства к сетям газораспределения (далее — Правила), которые определяют порядок подключения (технологического присоединения) к сетям газораспределения, в котором говорится о том, что
в случаях, когда максимальный часовой расход газа не превышает 300 куб. метров, заявители имеют право направить обращение к исполнителю о заключении договора о подключении без предварительной выдачи технических условий на подключение (технологическое присоединение) объектов капитального строительства к сетям газораспределения (далее — технические условия)
avatar

simnn1968

  • 30 марта 2017, 09:02
+
При крупных объектах выдаются так называемые предварительные ту, а после них при заключении договора основные…
а тут вы подали заявку и через месяц вас ту и договор…
avatar

zajavitel

  • 31 марта 2017, 00:40

Только зарегистрированные и авторизованные пользователи могут оставлять комментарии.
