ТЭЦ в Кудепсте (перепост)
«Можно обойтись вообще без электроэнергии и провести Олимпиаду при свечах», — президент корпорации «Газэнергострой» Сергей Чернин о строительстве Кудепстинской ТЭС
РБК daily
Сегодня, 00:05
РБКРБК
Кудепстинская ТЭС — один из самых скандальных объектов Олимпиады-2014. Ее строительство сопровождают протесты местных жителей, отказы инвесторов и трудности госсогласований. О том, как справиться с этими трудностями и удастся ли построить станцию вовремя, в интервью корреспонденту РБК daily в Сочи ВАЛЕРИЮ ПЕРЕВОЗЧИКОВУ рассказал СЕРГЕЙ ЧЕРНИН, президент корпорации «ГазЭнергоСтрой» (компания — ответственный исполнитель по строительству Кудепстинской ТЭС).
Олимпиада при свечах
— Вы часто называете Кудепстинскую ТЭС ключевым звеном энергообеспечения Олимпиады. На чем основано это утверждение?
— На расчетах Минэнерго и просто на том факте, что 367 МВт — это даже по формальным признакам самая большая станция в сочинском регионе. Есть Cочинская ТЭС — это 180 МВт и Адлерская ТЭС — 360 МВт.
— Сейчас пиковые нагрузки при условии большого строительства составляют 530 МВт, по словам руководства «Кубаньэнерго». Кроме того, есть возможность обеспечения города энергией из энергосистемы Юга. В чем же заключается необходимость развития собственной генерации в Сочи?
— Ситуация простая, есть уполномоченные Минэнерго институты — «Энергосетьпроект», например, они прогнозируют, что во время Олимпиады нагрузка в Сочи будет не менее 1380 МВт. Вы прекрасно знаете, что сейчас большая часть объектов еще строится. При эксплуатации объект может потреблять 20—30 МВт, в период строительства ему хватит и 1 МВт.
Второе — именно из-за дефицита электроэнергии существует огромный отложенный спрос. «Кубаньэнерго» просто не давала подключаться большому количеству потенциальных потребителей и девелоперов, потому что Олимпиада прежде всего. После Игр, по прогнозам Минэнерго, нагрузка будет только расти и к 2015 году достигнет 1440 МВт, и наша ТЭС будет еще более востребована.
— Но как же магистральные линии? В сетевых компаниях всегда говорили об их надежности, о том, что они модернизированы и способны обеспечить город энергией извне. Противники ТЭС уверены, что в энергосистеме Юга есть излишки, способные удовлетворить все потребности города.
— Во-первых, это не так. Система Краснодарского края весьма дефицитна. Вы сами прекрасно знаете, какие сейчас существуют в Сочи проблемы с постоянными отключениями. Мне из офиса в Кудепсте часто не могут письмо отправить, потому что просто нет света.
— Бытует мнение, что все эти перебои проистекают в первую очередь от крайне изношенных распределительных сетей, о чем открыто говорят и в администрации города, и в «Кубаньэнерго». Не является ли он более значимым фактором, чем наличие или отсутствие в Сочи собственных мощностей?
— Мэр Анатолий Пахомов, когда говорил об этом на совещаниях в Минэнерго, имел в виду сочинские распределительные сети по 10 кВт. Их тоже надо реконструировать, это большая беда. Я в это не лезу. Я как гражданин считаю, что Сочи должен быть образцово-показательным к Олимпиаде. Поэтому если «Кубаньэнерго» будет перекладывать сети, это будет только хорошо и вместе с собственной генерацией приведет к бесперебойному снабжению Сочи.
Но перекладывать или делать новые магистральные линии — это очень дорого и сложно из-за погодных условий и особенно в преддверии Олимпиады. Любые ураганы, любые стихийные бедствия, любой обрыв в горах кабелей — и все — Сочи остается без электроэнергии.
— Если подытожить тему необходимости строительства, все-таки без ТЭС можно провести Зимние игры в Сочи или нельзя?
— Можно обойтись вообще без электроэнергии и провести Олимпиаду при свечах. Но нам как гражданам должно быть стыдно. Можно ввести режим безумных ограничений и как-нибудь обойтись. Но это неправильный подход. И главное, принимать такие решения — это не наша функция, а функция Минэнерго. Они же считают, что станция необходима. Она будет востребована и после Олимпиады. Правительство сделает все, чтобы максимально загрузить Сочи. Уж коли создается новая инфраструктура и образцово-показательный город, надо это использовать. Там будет и «Формула-1», и чемпионат мира по футболу, и много других мероприятий, я думаю.
Экспертиза с пятого раза
— Почему ФАУ «Госэкспертиза России» отклонила ваш проект? Что поменялось после того, как его отправили на доработку в декабре прошлого года?
— В декабре была простая ситуация. Было поручение правительства — до 7 декабря сделать главную экологическую экспертизу, а до 10-го — выдать заключение Главгосэкспертизы. Но учитывая, что 8—9 декабря были выходными днями, то физически на руки заключение экологической экспертизы Росприроднадзора, датированное 10-м числом, мы получили только 11 декабря. Таким образом, по формальным признакам Главгосэкспертиза не успела посмотреть эту документацию. По закону мы должны были подавать документы во второй раз.
Замечу, что в Сочи проектные организации в Госэкспертизу заходят по 4—5 раз. Ничего в этом страшного нет.
— И все-таки в письме из ФАУ «Госэкспертиза России» четко сказано, что были замечания и по состоянию на конец января исправленная проектная документация на рассмотрение не поступала. Сейчас она поступила, по вашим словам. Но все-таки какие конкретно замечания были устранены?
— Много замечаний было устранено — в основном они оформительского характера. Наш принцип такой — мы стараемся угодить экспертам, не споря с ними. Пока это не переходит какие-то разумные грани, конечно.
— То есть принципиальных замечаний не было?
— Принципиальных, неустранимых замечаний технического характера не было и нет. Хотелось бы только пожелать более конструктивной и живой работы с экспертами. Вот и все, больше ничего. Часто проектировщики неделями не понимают, чего от них хотят.
— То есть вы не удовлетворены работой с экспертами?
— Это нормальный творческий процесс. Мы уже проходили его с другими станциями. Но здесь политизированный объект, и, к сожалению, вокруг него много шумихи, что плохо. Это давит на экспертов.
— Можете привести какой-нибудь самый показательный пример?
— Например, существует три или четыре метрологии расчетов. Наши проектировщики берут одни, а эксперты — другие, самые жесткие. То же самое было и с Росприроднадзором. И все именно из-за общественного резонанса. В итоге пришлось пойти на сильное удорожание проекта.
— Когда ожидается выход из Госэкспертизы?
— В марте — начале апреля. Работа идет. Будут еще замечания — устраним. Хочу заметить, что в дополнение к Главгосэкспертизе проект проверяют еще четыре крупнейшие независимые экспертные организации, в том числе и международные. Все они проработали на рынке уже десятки лет. Независимые эксперты проверяют проектную документацию Кудепстинской ТЭС на соответствие российским нормативам и техническим регламентам. Три экспертные организации уже дали положительные заключения по проекту, четвертое ожидается в марте.
Экология политической ориентации
— Вы сказали, что проект политизирован, но в то же время нельзя отрицать, что и с точки зрения защиты окружающей среды размещение промышленного объекта на курорте вызывает вопросы. Как строительство станции в Кудепсте соотносится с федеральным законом о лечебных местностях и курортах, который запрещает возведение промышленных предприятий на территории второй горно-санитарной зоны охраны?
— Мы уже прошли Роспотребнадзор, который нас проверял, потом главного санврача Краснодарского края, который дал свое положительное заключение. Главная экологическая экспертиза Росприроднадзора тоже дала положительное заключение. Ну и если читать этот закон, насколько я помню, он допускает возведение инфраструктурных объектов.
И самое главное — мы ни на йоту не заходим на территорию национального парка. Расхожее мнение, что станция будет строиться чуть ли не в нацпарке. Это абсолютно не так.
— Но совсем рядом.
— Да, рядом.
— В протестах жителей вы видите исключительно политическую подоплеку? Вы не считаете, что данные ОВОС, где, в частности, сказано, что выбросы диоксида азота составят 919 т в год, могут вызвать опасения у людей, безотносительно от их политической ориентации?
— Во-первых, реальные выбросы будут в разы меньше. На станции планируется установить 20 новейших систем газоочистки, а данные ОВОС содержат максимальные расчетные показатели. Во-вторых, мы уже прошли все возможные экологические экспертизы, проект соответствует всем санитарным и экологическим нормативам. Я вижу в протестах не политическую, а исключительно коммерческую подоплеку хозяев земли, которые всем известны, не буду говорить, кто это… Есть определенные планы по освоению этой территории. В 2011 году была установлена кадастровая стоимость земли, расположенной напротив станции, — около 111 тыс. руб. за 1 кв. м. Всем, сведущим в предолимпийских делах, понятно, для чего это было нужно — подороже продать и по возможности государству. Поэтому я на народ даже никак не злюсь. Настроить можно кого угодно и как угодно. Здесь чисто коммерческие интересы.
— Почему ваша компания взялась за этот проект? Ведь до вас две отказались от него. И, в общем-то, риски в виде протестов местных жителей, экологов и чрезвычайно сжатых сроков строительства были прогнозируемы. Почему вы все-таки решились пойти на это?
— Во-первых, площадка была определена поручением правительства, и она никак не менялась. Второе — мы забываем, что ТГК-2, которая отказалась реализовать этот проект, посчитала то место, где мы сейчас строим, весьма затратным. Они просили место напротив, как раз там, где находится тот самый микрорайон Кудепста-3, на правом берегу реки. Оно действительно с точки зрения затрат намного дешевле, великолепное место. Но там 200 м до жилья. У нас сейчас источники выбросов находятся в 500 м от домов. По СНИПам мы более чем проходим. Проблема ТГК-2 была как раз в переносе площадки подальше от домов и связанными с этим затратами. Они действительно по СНИПу не проходили. Хотя я не исключаю, что они тоже столкнулись с сопротивлением хозяев земли.
— Почему был выбран именно такой, газопоршневой тип станции? Правда ли, что у станций другого типа, газотурбинных, выбросы на 30% меньше? Кроме того что электроэнергия в случае применения более традиционных технологий обходится дешевле.
— У газотурбинных выбросы больше, мы можем сколько угодно об этом спорить. Мы выбрали газопоршневой тип станции из-за экологичности (газотурбинные станции требуют огромного расхода воды, а в Сочи это огромный дефицит) и быстроты сборки. Мы бы не построили газотурбинную ТЭС за такое время, это большой объем строительных работ и время производства оборудования. А у нас 20 машин, которые можно легко собрать как конструктор. Кстати, только что мы с представителями корпорации «Олимпстрой» официально ездили принимать все 367 МВт. Все двигатели полностью готовы и уже стоят на отгрузке в порту Триеста. Они, конечно, несколько дороже. Но что еще важно — они не потребляют много воды, которая в Сочи дорогое удовольствие.
Успеть до Олимпиады
— Расскажите об экономике проекта, каковы объемы ваших инвестиций? И за какие сроки они окупятся?
— Общий объем инвестиций примерно 20 млрд руб., и станция будет сдана под ключ.
— Так каковы сроки окупаемости?
— Как обычно при строительстве подобных объектов — порядка десяти лет.
— Уже есть договор на поставку мощности (ДПМ)?
— В процессе оформления. Есть поручение правительства на этот счет.
— Ожидалось, что ДМП появится весной 2012 года. Почему этого не произошло?
— Вопросы к правительству. Все происходит, но потихонечку. Нас это тоже волнует. Но этот вопрос будет решен.
— Когда вы только зашли в проект, говорили, что закончить его в срок можно при оперативном решении ряда организационных вопросов. И вот, как выясняется, не все вопросы решаются оперативно. Какие еще проблемы есть кроме подписания договора на поставку мощности?
— ДПМ не делает невозможным строительство. Просто то, что мы планировали делать в одну или две смены, придется делать в три. Но это нормальная, к сожалению, ситуация перед Олимпиадой. Не только мы так работаем, но и многие другие.
И еще протесты жителей. Мы не могли заехать на площадку с мая по август. Вы помните все эти истории. Мое мнение как гражданина, что это просто хулиганство. Я понимаю, что это деньги с той стороны. Но некоторые люди совершенно бескорыстно поверили во всю эту ахинею про экологию, мы старались их разубедить. Но я считаю, что и местная власть обязана оказывать содействие и пропагандистскую работу в этом плане. Но, к сожалению, мы сейчас имеем то, что имеем. Эти митинги у нас украли где-то пять-шесть месяцев.
— Но в чем проблема, если у вас были все законные основания зайти на площадку и начать работы?
— О чем вы говорите! Ведь для того чтобы сдать документы на экспертизу, надо провести изыскания, привезти буровые станки. А если стоит какой-то крест перед площадкой на единственном въезде, перед мостом, как это сделать?
— То есть у вас сейчас есть полная уверенность в том, что если в марте будет получена Госэкспертиза, то строительство будет закончено. Когда?
— Да, если будет ДПМ, то мы вовремя построим станцию.
— Вовремя — это когда?
— До Олимпиады.
— 6 февраля 2014 года?
— До Олимпиады мы построим станцию и введем ее в эксплуатацию, если все условия будут выполнены.
РБК daily
Сегодня, 00:05
РБКРБК
Кудепстинская ТЭС — один из самых скандальных объектов Олимпиады-2014. Ее строительство сопровождают протесты местных жителей, отказы инвесторов и трудности госсогласований. О том, как справиться с этими трудностями и удастся ли построить станцию вовремя, в интервью корреспонденту РБК daily в Сочи ВАЛЕРИЮ ПЕРЕВОЗЧИКОВУ рассказал СЕРГЕЙ ЧЕРНИН, президент корпорации «ГазЭнергоСтрой» (компания — ответственный исполнитель по строительству Кудепстинской ТЭС).
Олимпиада при свечах
— Вы часто называете Кудепстинскую ТЭС ключевым звеном энергообеспечения Олимпиады. На чем основано это утверждение?
— На расчетах Минэнерго и просто на том факте, что 367 МВт — это даже по формальным признакам самая большая станция в сочинском регионе. Есть Cочинская ТЭС — это 180 МВт и Адлерская ТЭС — 360 МВт.
— Сейчас пиковые нагрузки при условии большого строительства составляют 530 МВт, по словам руководства «Кубаньэнерго». Кроме того, есть возможность обеспечения города энергией из энергосистемы Юга. В чем же заключается необходимость развития собственной генерации в Сочи?
— Ситуация простая, есть уполномоченные Минэнерго институты — «Энергосетьпроект», например, они прогнозируют, что во время Олимпиады нагрузка в Сочи будет не менее 1380 МВт. Вы прекрасно знаете, что сейчас большая часть объектов еще строится. При эксплуатации объект может потреблять 20—30 МВт, в период строительства ему хватит и 1 МВт.
Второе — именно из-за дефицита электроэнергии существует огромный отложенный спрос. «Кубаньэнерго» просто не давала подключаться большому количеству потенциальных потребителей и девелоперов, потому что Олимпиада прежде всего. После Игр, по прогнозам Минэнерго, нагрузка будет только расти и к 2015 году достигнет 1440 МВт, и наша ТЭС будет еще более востребована.
— Но как же магистральные линии? В сетевых компаниях всегда говорили об их надежности, о том, что они модернизированы и способны обеспечить город энергией извне. Противники ТЭС уверены, что в энергосистеме Юга есть излишки, способные удовлетворить все потребности города.
— Во-первых, это не так. Система Краснодарского края весьма дефицитна. Вы сами прекрасно знаете, какие сейчас существуют в Сочи проблемы с постоянными отключениями. Мне из офиса в Кудепсте часто не могут письмо отправить, потому что просто нет света.
— Бытует мнение, что все эти перебои проистекают в первую очередь от крайне изношенных распределительных сетей, о чем открыто говорят и в администрации города, и в «Кубаньэнерго». Не является ли он более значимым фактором, чем наличие или отсутствие в Сочи собственных мощностей?
— Мэр Анатолий Пахомов, когда говорил об этом на совещаниях в Минэнерго, имел в виду сочинские распределительные сети по 10 кВт. Их тоже надо реконструировать, это большая беда. Я в это не лезу. Я как гражданин считаю, что Сочи должен быть образцово-показательным к Олимпиаде. Поэтому если «Кубаньэнерго» будет перекладывать сети, это будет только хорошо и вместе с собственной генерацией приведет к бесперебойному снабжению Сочи.
Но перекладывать или делать новые магистральные линии — это очень дорого и сложно из-за погодных условий и особенно в преддверии Олимпиады. Любые ураганы, любые стихийные бедствия, любой обрыв в горах кабелей — и все — Сочи остается без электроэнергии.
— Если подытожить тему необходимости строительства, все-таки без ТЭС можно провести Зимние игры в Сочи или нельзя?
— Можно обойтись вообще без электроэнергии и провести Олимпиаду при свечах. Но нам как гражданам должно быть стыдно. Можно ввести режим безумных ограничений и как-нибудь обойтись. Но это неправильный подход. И главное, принимать такие решения — это не наша функция, а функция Минэнерго. Они же считают, что станция необходима. Она будет востребована и после Олимпиады. Правительство сделает все, чтобы максимально загрузить Сочи. Уж коли создается новая инфраструктура и образцово-показательный город, надо это использовать. Там будет и «Формула-1», и чемпионат мира по футболу, и много других мероприятий, я думаю.
Экспертиза с пятого раза
— Почему ФАУ «Госэкспертиза России» отклонила ваш проект? Что поменялось после того, как его отправили на доработку в декабре прошлого года?
— В декабре была простая ситуация. Было поручение правительства — до 7 декабря сделать главную экологическую экспертизу, а до 10-го — выдать заключение Главгосэкспертизы. Но учитывая, что 8—9 декабря были выходными днями, то физически на руки заключение экологической экспертизы Росприроднадзора, датированное 10-м числом, мы получили только 11 декабря. Таким образом, по формальным признакам Главгосэкспертиза не успела посмотреть эту документацию. По закону мы должны были подавать документы во второй раз.
Замечу, что в Сочи проектные организации в Госэкспертизу заходят по 4—5 раз. Ничего в этом страшного нет.
— И все-таки в письме из ФАУ «Госэкспертиза России» четко сказано, что были замечания и по состоянию на конец января исправленная проектная документация на рассмотрение не поступала. Сейчас она поступила, по вашим словам. Но все-таки какие конкретно замечания были устранены?
— Много замечаний было устранено — в основном они оформительского характера. Наш принцип такой — мы стараемся угодить экспертам, не споря с ними. Пока это не переходит какие-то разумные грани, конечно.
— То есть принципиальных замечаний не было?
— Принципиальных, неустранимых замечаний технического характера не было и нет. Хотелось бы только пожелать более конструктивной и живой работы с экспертами. Вот и все, больше ничего. Часто проектировщики неделями не понимают, чего от них хотят.
— То есть вы не удовлетворены работой с экспертами?
— Это нормальный творческий процесс. Мы уже проходили его с другими станциями. Но здесь политизированный объект, и, к сожалению, вокруг него много шумихи, что плохо. Это давит на экспертов.
— Можете привести какой-нибудь самый показательный пример?
— Например, существует три или четыре метрологии расчетов. Наши проектировщики берут одни, а эксперты — другие, самые жесткие. То же самое было и с Росприроднадзором. И все именно из-за общественного резонанса. В итоге пришлось пойти на сильное удорожание проекта.
— Когда ожидается выход из Госэкспертизы?
— В марте — начале апреля. Работа идет. Будут еще замечания — устраним. Хочу заметить, что в дополнение к Главгосэкспертизе проект проверяют еще четыре крупнейшие независимые экспертные организации, в том числе и международные. Все они проработали на рынке уже десятки лет. Независимые эксперты проверяют проектную документацию Кудепстинской ТЭС на соответствие российским нормативам и техническим регламентам. Три экспертные организации уже дали положительные заключения по проекту, четвертое ожидается в марте.
Экология политической ориентации
— Вы сказали, что проект политизирован, но в то же время нельзя отрицать, что и с точки зрения защиты окружающей среды размещение промышленного объекта на курорте вызывает вопросы. Как строительство станции в Кудепсте соотносится с федеральным законом о лечебных местностях и курортах, который запрещает возведение промышленных предприятий на территории второй горно-санитарной зоны охраны?
— Мы уже прошли Роспотребнадзор, который нас проверял, потом главного санврача Краснодарского края, который дал свое положительное заключение. Главная экологическая экспертиза Росприроднадзора тоже дала положительное заключение. Ну и если читать этот закон, насколько я помню, он допускает возведение инфраструктурных объектов.
И самое главное — мы ни на йоту не заходим на территорию национального парка. Расхожее мнение, что станция будет строиться чуть ли не в нацпарке. Это абсолютно не так.
— Но совсем рядом.
— Да, рядом.
— В протестах жителей вы видите исключительно политическую подоплеку? Вы не считаете, что данные ОВОС, где, в частности, сказано, что выбросы диоксида азота составят 919 т в год, могут вызвать опасения у людей, безотносительно от их политической ориентации?
— Во-первых, реальные выбросы будут в разы меньше. На станции планируется установить 20 новейших систем газоочистки, а данные ОВОС содержат максимальные расчетные показатели. Во-вторых, мы уже прошли все возможные экологические экспертизы, проект соответствует всем санитарным и экологическим нормативам. Я вижу в протестах не политическую, а исключительно коммерческую подоплеку хозяев земли, которые всем известны, не буду говорить, кто это… Есть определенные планы по освоению этой территории. В 2011 году была установлена кадастровая стоимость земли, расположенной напротив станции, — около 111 тыс. руб. за 1 кв. м. Всем, сведущим в предолимпийских делах, понятно, для чего это было нужно — подороже продать и по возможности государству. Поэтому я на народ даже никак не злюсь. Настроить можно кого угодно и как угодно. Здесь чисто коммерческие интересы.
— Почему ваша компания взялась за этот проект? Ведь до вас две отказались от него. И, в общем-то, риски в виде протестов местных жителей, экологов и чрезвычайно сжатых сроков строительства были прогнозируемы. Почему вы все-таки решились пойти на это?
— Во-первых, площадка была определена поручением правительства, и она никак не менялась. Второе — мы забываем, что ТГК-2, которая отказалась реализовать этот проект, посчитала то место, где мы сейчас строим, весьма затратным. Они просили место напротив, как раз там, где находится тот самый микрорайон Кудепста-3, на правом берегу реки. Оно действительно с точки зрения затрат намного дешевле, великолепное место. Но там 200 м до жилья. У нас сейчас источники выбросов находятся в 500 м от домов. По СНИПам мы более чем проходим. Проблема ТГК-2 была как раз в переносе площадки подальше от домов и связанными с этим затратами. Они действительно по СНИПу не проходили. Хотя я не исключаю, что они тоже столкнулись с сопротивлением хозяев земли.
— Почему был выбран именно такой, газопоршневой тип станции? Правда ли, что у станций другого типа, газотурбинных, выбросы на 30% меньше? Кроме того что электроэнергия в случае применения более традиционных технологий обходится дешевле.
— У газотурбинных выбросы больше, мы можем сколько угодно об этом спорить. Мы выбрали газопоршневой тип станции из-за экологичности (газотурбинные станции требуют огромного расхода воды, а в Сочи это огромный дефицит) и быстроты сборки. Мы бы не построили газотурбинную ТЭС за такое время, это большой объем строительных работ и время производства оборудования. А у нас 20 машин, которые можно легко собрать как конструктор. Кстати, только что мы с представителями корпорации «Олимпстрой» официально ездили принимать все 367 МВт. Все двигатели полностью готовы и уже стоят на отгрузке в порту Триеста. Они, конечно, несколько дороже. Но что еще важно — они не потребляют много воды, которая в Сочи дорогое удовольствие.
Успеть до Олимпиады
— Расскажите об экономике проекта, каковы объемы ваших инвестиций? И за какие сроки они окупятся?
— Общий объем инвестиций примерно 20 млрд руб., и станция будет сдана под ключ.
— Так каковы сроки окупаемости?
— Как обычно при строительстве подобных объектов — порядка десяти лет.
— Уже есть договор на поставку мощности (ДПМ)?
— В процессе оформления. Есть поручение правительства на этот счет.
— Ожидалось, что ДМП появится весной 2012 года. Почему этого не произошло?
— Вопросы к правительству. Все происходит, но потихонечку. Нас это тоже волнует. Но этот вопрос будет решен.
— Когда вы только зашли в проект, говорили, что закончить его в срок можно при оперативном решении ряда организационных вопросов. И вот, как выясняется, не все вопросы решаются оперативно. Какие еще проблемы есть кроме подписания договора на поставку мощности?
— ДПМ не делает невозможным строительство. Просто то, что мы планировали делать в одну или две смены, придется делать в три. Но это нормальная, к сожалению, ситуация перед Олимпиадой. Не только мы так работаем, но и многие другие.
И еще протесты жителей. Мы не могли заехать на площадку с мая по август. Вы помните все эти истории. Мое мнение как гражданина, что это просто хулиганство. Я понимаю, что это деньги с той стороны. Но некоторые люди совершенно бескорыстно поверили во всю эту ахинею про экологию, мы старались их разубедить. Но я считаю, что и местная власть обязана оказывать содействие и пропагандистскую работу в этом плане. Но, к сожалению, мы сейчас имеем то, что имеем. Эти митинги у нас украли где-то пять-шесть месяцев.
— Но в чем проблема, если у вас были все законные основания зайти на площадку и начать работы?
— О чем вы говорите! Ведь для того чтобы сдать документы на экспертизу, надо провести изыскания, привезти буровые станки. А если стоит какой-то крест перед площадкой на единственном въезде, перед мостом, как это сделать?
— То есть у вас сейчас есть полная уверенность в том, что если в марте будет получена Госэкспертиза, то строительство будет закончено. Когда?
— Да, если будет ДПМ, то мы вовремя построим станцию.
— Вовремя — это когда?
— До Олимпиады.
— 6 февраля 2014 года?
— До Олимпиады мы построим станцию и введем ее в эксплуатацию, если все условия будут выполнены.
Комментарии (180)
RSS свернуть / развернутьSegment
Zlodei
DoctorAngelicus
Zlodei
Или может они имеют в виду Олимпиаду-2022, которую мудрые швейцарцы отказались проводить у себя дома?
slevodavatel
Segment
Gor
sam
Santel
Gor
KUDEPSTIANIN
marsianin_spb
Мы хотим жить и развиваться как город-курорт, а не как дойная корова для коммерческих интересов «ГазЭнергоСтрой»!
romashKAL
Самое то для креатива. Обалдели уже совсем. :(
AlisaObychnaya
ree4
ppeterr
Взять бы оригинал записанного. Если в оригинале все правильно и хорошо, значит интервьюировала девочка, безгранично далекая от энергетики. Хотя мало ли, и ошибка может быть досадная, думаю одно, говорю другое, бывает.
А вот если большой директор такие коленца выкидывает, то да, это же в какой пропорции он больший откатчик, чем специалист.
ree4
DoctorAngelicus
Тем хуже.
ree4
DoctorAngelicus
dobriy
KUDEPSTIANIN
Сочувствую всем нам, а особенно кудепстянам.
dobriy
KUDEPSTIANIN
Gor
Это вообще идеальный вариант. Людям же не нравится Кубаньэнерго? Вот и выход. Только мощность превысить не удастся.
ree4
DoctorAngelicus
Philipp-so
DoctorAngelicus
Ходят упорные слухи, что скоро включат ту лабораторию в Абхазии на полную мощность. И те толчки в 5 баллов вам покажутся цветочками.
Вспомните, однако и взрывы в Москве, когда нужно было финансирование спецслужб, и терракты в Грозном, когда деньги на строительство домов уже разворовали в Москве… И после этого Вы ещё верите, что эти эстакады построенные НАД КУРОРТОМ и ведущие к недвижимости московской элиты в Абхазии для вас??? Окститесь, любезный.
Gor
ree4
Gor
ree4
Дорогу Сочи-Аэропорт предполагалось строить НЕ НАД ДОМАМИ и ПО ПЛЯЖАМ. Предполагалось ОТОДВИНУТЬ ж/д от пляжей в горы, там и провести автотрассы.
До такого беспредела не додумался бы лютый враг народа: центр курорта ПОД АВТОСТРАДАМИ, ПЛЯЖИ ПОД ЗАМКАМИ, МОРЕ В КАНАЛИЗАЦИИ, ЗЕМЛИ ПОД ОТВАЛАМИ ИЗ ТОННЕЛЕЙ, жители выселяются в горы, транспортные пробки душат курорт, многолетняя зелень вырубается, национальный парк застраивается особняками и коммерческими зданиями, а это время без конца по ТВ идёт реклама курортов Абхазии с зелеными улочками, чистыми пляжами и белоснежными санаториями. Вывод?
2. «связи между взрывами в Москве и разворованными деньгами на строительство домов» — это притянуто за уши.
Взрывы в Москве — финансирование спецслужб. Взрывы в Чечне — списание средств на строительство жилья и восстановление республики. Заложили фундамент и взорвали — списали целый дом. Всё очень просто — незамысловатая схема при поддержке тех же откатчиков.
Но верх безумия — строительство ТЭС (для продажи туркам и абхазам э/энергии) в КУРОРТНОМ ПОСЕЛКЕ!!! Не в горах, заметьте, а на побережье!!!
Gor
Собственно так и происходило строительство известной и воспринимающейся как нечто само собой разумеющееся дороги от Зеленой Рощи до Аэропорта, прямо в живой вокзал сваи колотили в Хосте, чо. Переселенцев не было на советских стройках? Я в лицо плюну утверждающим подобное, ничего личного. Моя семья — переселенцы с тех строек. Из дома, с земли — в квартиру. Никаких компенсаций, партия сказала надо — надо. Ущемление прав? Суд? Ага. Щаз.
Такого строительства в Сочи всегда было полно. Застраивали поймы рек, уничтожали прибрежную полосу для строительства ЖД и так далее.
А море в канализации было вообще всегда. Глубоководный выброс в Адлере в принципе считай, что никогда не работал. Тут горбатого лечить в принципе не стоит. И мудаки на насосной ВСЕГДА в хороший дождь тупо выливают все в реку.
И это — в советские времена.
Во времена звериного капитализма и рыночной саморегуляции — хуже, что характерно.
Для незамутненных граждан срываю покровы. Эти процессы происходили всегда. Вообще всегда, здесь. У меня фотокарточки еще с начала девяностых годов, где на фоне табличек «ЗАПОВЕДНИК» вырывают балласт экскаваторы, Такштоненадавотэтававот. Тихой сапой, по чуть чуть.
Ужас-ужас и дикий батт-херт обывателей вызывают по сути даже не сами факты, а частота и масштаб. В городе процессы затронули уже КАЖДОГО.
А ну и да, дело дрянь, мы все умрем.
Просто раньше это было медленно и незаметно, занимались планомерным захватом территорий вокруг, к примеру, Адлера только рукопожатые Асатуряном и его компашкой граждане тихо в свой котел, а теперь много и масштабно чотке потсоны со всей страны, поджав «местных», кстати понаехавших в прошлую волну передела курорта и, что характерно, в отличии от собственно говоря понаехавших сейчас не сделавших для города НИЧЕГО. Вообще.
Эти из текущей волны понаезда, при всех лучах ненависти жэ, устроили движуху настолько масштабно, что при этом даже городу перепадает всякое необходимое, ну там, дороги, труба глубоководного выпуска опять же, прочие лулзы.
И да, я разделяю ваше мнение типичного сочинца — все эти свалки, ТЭС и остальные неприятные вещи лучше строить на Кубани, кубанойдам в подарок. И, желательно, без повышения стоимости тарифов на обслуживание сочинцев.
И чтобы машин поменьше в город приезжало, а людей везло деньги побольше. И чтобы реклама была на ТВ только Сочи, а не тех кто эфирное время покупает. И прописку в Сочи запретить. Ага.
Но не подумайте, я действительно считаю, что строительство ТЭС не лучшая идея, ага. Кудепста — слишком близко от Адлера. Не комфортно.
ree4
Я хочу, чтоб перестали
Убивать зверюшек люди,
Птиц, деревья и друг друга,
Памятник архитектурный,
Берегли чтоб водоёмы,
Нефть не лили чтоб в них всяку
И другие разны сраки
Не сливали чтобы больше.
И еще хочу, чтоб к звёздам
Обезьян не посылали,
Котиков морских не били
Поперек ботвы баграми.
Там в китов, дельфинов разных
Не швырялись чтобы дети,
На курортах грея пузо,
Склизкими грибами моря
Под названием медузы
И пердеть чтоб перестали
Газом выхлопным шофёры
Разных там автомобилей.
Приходил чтоб Санта-Клаус
В тюрьмы так же, как к детишкам,
Чтоб всегда у бабы были
Гладко выбриты подмышки.
:)
DoctorAngelicus
И вообще, ознакомьтесь с историей вопроса: Кто в Сочи хозяин
Gor
Окей, бро!
Огласите весь список лабораторий братской республики Абхазия, пожалуйста, начиная с землетрясениегенерационной.
ree4
Космические снимки Земли давно перестали быть достоянием ученых. Несложная компьютерная программа позволяет каждому пользователю взглянуть на любой уголок Земли. Не поленитесь — введите координаты 43°03N и 40°95E. Небольшое, ничем не выделяющееся зданьице в зеленых зарослях вряд ли произведет впечатление, но на самом деле перед Вами бывший секретный объект Минобороны всесильного СССР, больше известный как Эшерская сейсмическая лаборатория.
MyNemezida
DoctorAngelicus
Воруют из карманов граждан, потом возмущаются ростом числа активных граждан. Как же все это по-единоросовски
MyNemezida
iloveSochi
ree4
От того что построят дороги, мосты, развязки, туннели, вокзалы, новые очистные сооружения, канализацию, глубоководные выпуски, водоводы, больницы, школы, детсады, библиотеки, гостиницы, дворцы спорта и три горнолыжных курорта в придачу? :)
DoctorAngelicus
Кстати, и холуи типа Вас и Вашего друга — защитников Олимпиады, после проведения, ИМ будут НЕ НУЖНЫ. Представьте себе наступит время, когда Вы оторвёте свой взор от монитора и выйдете на улицы (если они останутся улицами) города — курорта Сочи.
Это уже будет ДРУГОЙ город… никак не похожий на курорт, не похожий на прибрежный город, и далеко не самый благоприятный для проживания. Не забудьте прихватить респиратор!
Gor
listcom
Не только читал, даже смотрел. Всё идет по плану, всё будет зашибись:
DoctorAngelicus
Вижу дороги которые не смогут достроить, развязки которые надо будет перестраивать или вообще сносить, об очистных умолчим как и о ливневках, вспомним об крематориях на пешеходных тротуарах когда пробьет изоляцию проложенных под ними кабелей. Как насчет больниц в которых некому работать и библиотек которые пере профилируют в кафешки или закрытые детсады так как на их месте очень хорошо вписывается вип высотка. Из за нанотехнологиий будут проблемы с водой, электричеством, канализацией и пробками из за введенных по суду вип жилья, а в дальнейшем куча семей которые будут похоронены под ижс или сидеть на паперти так как ихнее жилье развалилось в буквальном смысле слова.
6SIN6
MyNemezida
К примеру, здесь, здесь и здесь.
Сочи просто повезло. Этот ранее никчемный балласт на территории Российской Федерации превращают в современный курорт и столицу крупнейших мировых спортивных событий, слава Путину.
DoctorAngelicus
Soliaris
6SIN6
Брехня она и есть брехня, несмотря на то что широко распространяется Вашими усилиями.
Если бы мы не находились в одном городе, если бы Вы открыли хоть один глаз из двух, залепленных ворованными деньгами, можно было бы подумать, что Вы Д-р А-с — марсианин!
MyNemezida
Ueff1982
kolian83
KUDEPSTIANIN
kolian83
KUDEPSTIANIN
ree4
А может высотки построить?
Mavic
kolian83
KUDEPSTIANIN
kolian83
Gor
и с кого Советское прошлое является проклятым?
kolian83
KUDEPSTIANIN
kolian83
KUDEPSTIANIN
kolian83
KUDEPSTIANIN
kolian83
6SIN6
KUDEPSTIANIN
kolian83
KUDEPSTIANIN
kolian83
listcom
kolian83
KUDEPSTIANIN
kolian83
KUDEPSTIANIN
kolian83
KUDEPSTIANIN
kolian83
KUDEPSTIANIN
Gor
KUDEPSTIANIN
Gor
kolian83
Gor
kolian83
Gor
6SIN6
kolian83
listcom
DoctorAngelicus
Что же Вы не следуете этому? Пожалейте время. Не убеждайте кудепстинцев в том, что им будет лучше и полезнее дышать отработкой ТЭС вместо морского бриза.
Gor
То есть Кудепстинцам позарез нужно чистое электриество.
Или вот:
То есть кудепстинцам позарез нужно и чистое тепло.
Долгожданные чистое электричество и тепло даст кудепстинская ТЭС, слава Олимпиаде!
DoctorAngelicus
kolian83
KUDEPSTIANIN
kolian83
DoctorAngelicus
DoctorAngelicus
listcom
DoctorAngelicus
kolian83
Soliaris
Сегодня на нашем сайте вышло интервью С.Чернина руководителя ГК«ГазЭнергоСтрой». Прочитав статью, я провела небольшой анализ и хочу, чтобы люди еще сомневающиеся, поняли насколько увяз, в болоте болтовни и подсчете будущих прибылей, этот проект. Я приведу несколько его высказываний и свои ответы на них, возможно Чернину уже деваться некуда, а только остается продолжать лгать.
И кто же теперь верит Чернину?)))
-Мне из офиса в Кудепсте часто не могут письмо отправить, потому что просто нет света.

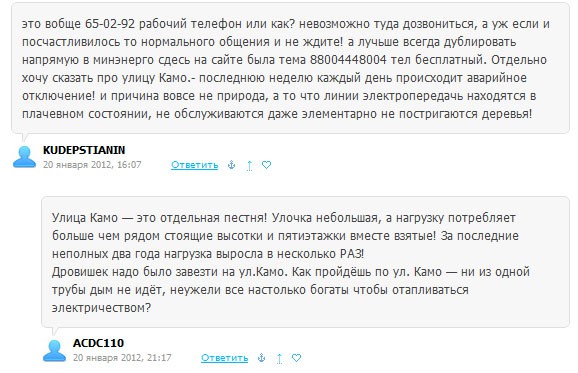

Свет на Искра 37 отключают крайне редко и то из-за ремонта линий, а не из-за того, что где-то кудепстинский свет понадобился. У меня входное напряжение на той же улице 230-220V
-Замечу, что в Сочи проектные организации в Госэкспертизу заходят по 4—5 раз. Ничего в этом страшного нет.
Конечно можно еще раза три подать на госэкспертизу, только времени уже нет для строительтсва и ДПМ от ТГК-2 Гапзэнергострой не получил.
И главное, принимать такие решения — это не наша функция, а функция Минэнерго. Они же считают, что станция необходима
СОЧИ 2014
Кудепстинская ТЭС не будет построена к Олимпиаде
19 июля 2011, вторник, 00:49 – ИА СОЧИ-24 | Обсудить | Версия для печати
Проект Кудепстинской ТЭС
Министр энергетики России Сергей Шматко заявил, что к Олимпийским играм 2014 года Кудепстинская ТЭС, по всей вероятности, введена не будет. Об этом сообщает РИА «Новости».
Теплоэнергостанция входит в число стратегических объектов зимних Игр-2014, однако в министерстве энергетики возникли вопросы по соблюдению сроков ее сооружения. «У нас времени на раскачку больше нет, более того, есть серьезные системные проблемы», — сказал Шматко.
В свою очередь директор департамента развития электроэнергетики Минэнерго Василий Никонов отметил, что опасения по поводу выполнения сроков строительства есть из-за смены подрядчика и других проблем.yandex.ru/clck/redir/AiuY0DBWFJ4ePaEse6rgeAjgs2pI3DW99KUdgowt9XvqxGyo_rnZJplp_NjL8C9aRpbXdWe4cpazU7HuemE811kE9rWNAUgkRZPu2kvDrhhGDBfrZiQxqNdg0G22kDCrNXHceSRqEBt9U8Rim-AhNHJTitCwNo7GbfROMNr641620tWsnR6QtnONdJMB2zXa
Это было еще в 2011 году, а в 2012 кто-то решил на этой ТЭС «нагреть» свои руки, теперь это понятно многим
-У газотурбинных выбросы больше, мы можем сколько угодно об этом спорить. Мы выбрали газопоршневой тип станции из-за экологичности
Выбросы от газопоршневых установок составляют 200 мг на кубометр газовых выбросов, а у газотурбинных 20 мг и это несмотря на дорогостоящую систему катализаторов.
Для снижения предельно допустимая концентрация (ПДК) для газопоршневых силовых установок, необходимо дымовые трубы высотой свыше 100 метров. Поршневые установки производят вибрацию и низкочастотный шум, который распространяется на значительное расстояние. Газопоршневые установки в 10-15 раз вреднее чем газотурбиные.
При произодстве 1 квт электроэнергии сгорает 0, 5 грамма масла, таким образом ежедневно будет сгорорать 4 тонны смазочного масла, и продукты сгорания будут выбрасываться в атмосферу. Попадание загрязнений в лёгкие будут вызывать различные заболевания. Миллион и восемсот тысяч кубометров газа будет сжигаться в сутки, продукты сгорания которых также будут поступать в атмосферу. Но основной вред будет от сгорания смазочного масла при работе двигателей внутреннего сгорания.
Это будет самая крупная станция в мире. В Европе самая мощная подобная станция в 27 мвт находится в Голландии. Американцы хотели построить станцию на 100 мвт в Японии после повреждения атомной электростанции, но не построили. Как правило мощные газопоршневые электростанции продаются в страны третьего мира.
— В процессе оформления. Есть поручение правительства на этот счет.(Это Чернин о Договоре Получения Мощностей ДПМ)
Договор страхования был заключен по 10 пунктам из 11, указанным ТГК-2. Последний пункт, по словам топ-менеджера, касается гарантий того, что «Газэнергострой» не уйдет из проекта, не завершив стройки. Компания «Газэнергострой»остается поручителем по договору, она обязана платить штрафы при опоздании с вводом объекта. ТГК-2 требовала от «Газэнергостроя» банковской гарантии на сумму около 8 млрд руб., она, заявили в «Синтезе», до сих пор не предоставлена.
Господин Чернин просто настоящий фантаст. И эксперты из Госэкспертизы и Администрация Сочи понимают, что построить к ноябрю Кудепстинскую ТЭС невозможно.Зачем им эти риски при таком явно мошенническом раскладе?
-И еще протесты жителей. Мы не могли заехать на площадку с мая по август. Вы помните все эти истории. Мое мнение как гражданина, что это просто хулиганство. Я понимаю, что это деньги с той стороны. Но некоторые люди совершенно бескорыстно поверили во всю эту ахинею про экологию, мы старались их разубедить. Но я считаю, что и местная власть обязана оказывать содействие и пропагандистскую работу в этом плане. Но, к сожалению, мы сейчас имеем то, что имеем. Эти митинги у нас украли где-то пять-шесть месяцев.
На площадке «Газэнергострой имел право появиться по 356 приказу Минрегионразвития только после подачи документов на Госэкспертизу. После получения положительной Экологической экспертизы, небыло проведено ни одной работы, все это зафиксировано. А теперь винить во всем народ очень удобно. Господин Чернин со своей ГК „Газэнергострой“ регулярно нарушали законы РФ и об этом извещены все органы прокуратуры, следственного комитета и др. Попытка снова возбудить народ у них не пройдет, потому что большинство протестующих поняли их намерения. Сейчас на площадке делается так называемый „вид работ“, особенно, если кто туда приезжает, сразу заводятся двигатели и экскаватор начинает кататься по площадке, но только в зоне нашего внимания. Если народа прибудет еще больше, не волнуйтесь, ЧОПовцы начнут нас фотографировать. Как мы страшно им мешаем… По закону — не имея разрешения на строительство и с двумя отрательными государственными экспертизами „Газэнергострой“ не имеет право на работы. Об этом уже составлены заявления в полиции и меры будут приняты.
Все эти заявления и интервью только лишь еще больше усугбляют положение компании взявшейся за проект „Кудепстинская ТЭС“который раздули по мощности и который никогда не собирались строить. Я думаю специальные службы уже заинтересовались какие комбинации хотели провернуть и „Газэнергострой“, и другие заинтересованные лица. Именно со скандала Кудепстинской ТЭС с людьми встречаются журналисты из других стран, которые больше ищут не что-то плохое об Кудепстинской ТЭС, а о том как местные жители против Олимпиады 2014. Это очень не выгодно для нашего правительства и президента, когда по всему миру пошла волна негатива о строительстве Сочинской Олимпиады. Не было бы проблемы со строительством ТЭС в Кудепсте, не было бы у нас журналистов — не появились бы все эти жесткие репортажи заграницей. Думаю Кудепстинская ТЭС не стоит престижа страны.
-А если стоит какой-то крест перед площадкой на единственном въезде, перед мостом, как это сделать?
Какой-то крест?)) Ну самое лучшее, что выбрал Черни, это приказать своим холуям спилить его на глазах у народа. „Далеко пойдете в своих изобретениях, Сергей Яковлевич! “
Окончание интервью:
-То есть у вас сейчас есть полная уверенность в том, что если в марте будет получена Госэкспертиза, то строительство будет закончено. Когда?(В.Перевозчиков)
— Да, если будет ДПМ, то мы вовремя построим станцию.(С.Чернин)
— Вовремя — это когда?(В.П.)
— До Олимпиады.(С.Ч.)
— 6 февраля 2014 года?(В.П.)
— До Олимпиады мы построим станцию и введем ее в эксплуатацию, если все условия будут выполнены.(С.Ч.)
Этой компанией давно занимаются следственные органы, однако, „Газэнергострой“ надеясь, наверное, на чью-то широкую спину, продолжает утверждать, что Кудепстинскапя ТЭС будет построена к Олимпиаде. Интересно что они скажу в ноябре 2013 года и 6 февраля 2014?
Уверена их даже в стране не будет.
Eva1205
Gor
Всё уже давно проанализировано :)
DoctorAngelicus
Gor
DoctorAngelicus
Gor
DoctorAngelicus
listcom
Экология политической ориентации. Активные участники протеста, прошу любить и жаловать:
DoctorAngelicus
Siram
DoctorAngelicus
Gor
DoctorAngelicus
Philipp-so
DoctorAngelicus
Siram
343 334 человек (2010) Что хотите сказать к 2013 году еще 600 000 подтянулось? вы ответе за свои слова Михаил?
Philipp-so
DoctorAngelicus
Philipp-so
DoctorAngelicus
По данным Сочинского отдела государственной статистики постоянное население города сейчас составляет 406,8 тысяч человек, из них городское — 338,2 тысячи и 68,6 тысяч — сельское. Русские составляют большинство жителей Сочи — 255 тысяч или 63,69%. После русских самая многочисленная нация – армяне, их в Сочи проживает почти 70 тысяч или около 17% от всего населения.
За пол-ляма мы уже перевалили ;)
DoctorAngelicus
Soliaris
DoctorAngelicus
чистые тепло и свет?
Soliaris
Недоработали каптеры чотких потсонов, нужно с этим что-то делать.
ree4
DoctorAngelicus
listcom
DoctorAngelicus
listcom
DoctorAngelicus
listcom
DoctorAngelicus
listcom
Вы что, уже нас покидаете? А как же остатки природы, земли недоукраденные при строительстве Олимпа?
MyNemezida
DoctorAngelicus
MyNemezida
Gor
diskographia
«Каждый имеет право на благоприятную окружающую среду, достоверную информацию о ее состоянии и на возмещение ущерба, причиненного его здоровью или имуществу экологическим правонарушением.»
Новоиспеченные коммерсанты ссылаются, вернее прикрываются политизированностью!
romashKAL
а тем, кто пишет что в городе нет света и что народ мерзнет… вы не сильно-то холуйствуйте, я посмотрела бы на вас, коли такая хрень строилась бы от вашего дома в 100 метрах- вы бы орали еще громче о ваших детях и о том каково такое соседство…
когда лет 20 назад в Туапсе опоры падали- выжили? после этого ситуация улучшилась и без ТЭС в Кудепсте… и вам от энергии ее не перепадет ничего- вес на продажу пойдет…
Вообще поражаюсь-НАМ надо стоять плечом к плечу, независимо от района проживания… только тогда с нами будут считаться. а вы как крысы- друг дружку кусаете и ненавидите…
откуда помощи ждать станете, когда ВАС беда коснется????!!!
sei
ree4
Gor
DoctorAngelicus
efim
chegevara
Даже по-ходу башлянул за это паитогу налогов паслушна, штобэ чиста канкретна по закону все.
Ну энергетики кидняк прохавали и жуют по сей день, прикинувшись потерпевшей ТП.
ИЧСХ не все же едросам народ кидать, тут эвон как вышло.
ree4
chegevara
А так как посадок нет, состава мошенничества видимо нет, что позволяет возмущаться только «коммерческими интересами», ага.
ree4
efim
Perevozchikov
efim
efim
— Как, по вашим прогнозам, будет развиваться ситуация, если заключение экспертизы будет получено, вы начнете стройку, но в то же время протесты вспыхнут с новой силой? Новые митинги и перекрытие дорог. Вы прогнозируете такой вариант и что вы будете делать в этом случае?
— Обращаться в органы правопорядка. Это олимпийский объект. Это нужно для страны. Мы прошли все соответствующие согласования. Мы живем в этой стране и подчиняемся российским законам. Административные штрафы и приводы в полицию — другого здесь не дано. Все протесты имеют коммерческую составляющую. Для нас это очевидно.
— Что мешало вам вызвать ОМОН, когда весной начались перекрытия подъездов к стройплощадке, которые «украли» у вас полгода?
— Мы вызывали. В итоге-то мы проехали на площадку. Только для того чтобы зайти в экспертизу, там надо было пробурить не одну сотню скважин. Пробурили, вышли из этого положения.
Я так чувствую по настрою и по вопросам — у вас какое-то предубеждение есть к этой станции?
— Не то чтобы предубеждение… Но если говорить о моем личном мнении, которое, хотелось бы надеяться, не играет большой роли при освещении этой проблемы, то я пока до конца не убежден в целесообразности ее строительства.
— Я понял. Минэнерго уверено. Расчеты показывают…
— Но знаете, сколько у нас уже было подобных олимпийских проектов, о которых точно так же говорили, что они жизненно необходимы, что без них никакой Олимпиады просто не будет, но в то же время они успешно были отменены? Таким образом из олимпийской программы выпали второй грузовой порт в Имеретинке и полигон ТБО в Буу.
— Я не очень знаю эти объекты, но они вторичны, а энергетическая инфраструктура — это архиважная вещь, без которой много других объектов не сможет жить, вот в чем дело.
Perevozchikov
ree4
Siram
Stojn
Я вот понять не могу, только у меня в Кудепсте свет есть? За последние 3 года максимум часов 5 не было света!!!
Или тут кто-то пи… дит?
Greenfan
KUDEPSTIANIN
DoctorAngelicus
у кого в Кудепсте нет света, где эти люди, кто тут замерзает?
ps. у меня стоит gsm сигнализация с оповещение об отключении внешнего питая (т.е. света), это так к слову о 5 часах.
Greenfan
И заметьте — ВСЕ сидят на электричестве, спят на электричестве, топят электричеством, едят на электричестве, смотрят электричество, слушают электричество, пишут и читают на электричестве. Где же взять столько электричества?
DoctorAngelicus
DoctorAngelicus
Простите за нескромный вопрос, может Вам уже пора на родину — домой начать собираться? А то, ведь и шмотки не успеете собрать…
MyNemezida
DoctorAngelicus
MyNemezida
DoctorAngelicus
MyNemezida
Забыл самозванный докторишка классика русской поэзии Н.А.Некрасова, а потому смешон.
Николай Алексеевич Некрасов
«Железная дорога»
Посвящается детям
Ваня (в кучерском армячке): Папаша! кто строил эту дорогу?
Папаша (в пальто на красной подкладке): Граф Петр Андреевич Клейнмихель, душенька!
(Разговор в вагоне)
…
Генерал:
Вы бы ребенку теперь показали
Светлую сторону…
Папаша:
Рад показать!
Слушай, мой милый: труды роковые
Кончены —
Путиннемец уж рельсы кладетDefEr
Им просто невдомёк, что она вообще существует.
У меня складывается мнение, что членами ЕдимРоссию, может стать либо вор, либо недалёкий и неумный человек, не имеющий гражданской позиции. Ведь разумный человек ДОЛЖЕН понимать, что когда-то это закончится и придётся отвечать за свои грехи.
MyNemezida
а по существу, никто жителям улицы Камо и жителю Тюмени больше 15квт на дом не даст, а их явно не хватит для современной техники.
а строить ТЭС на расстоянии меньше километра от окон жилых домов это полный п… ц, какие бы они там системы фильтрации не поставили!
Greenfan
jrgiss
DoctorAngelicus
Ivan_Ivanovich
Только зарегистрированные и авторизованные пользователи могут оставлять комментарии.
